1.3 Governança do programa

Visão geral do

A governança do programa garante o alinhamento integrado com executivos, principais partes interessadas, a equipe do programa de nuvem e a equipe da OCA. Também estabelece propriedade, direitos de decisão, gerenciamento de problemas e processo de escalonamento das atividades de aceleração de mudanças.

Use a governança para alcançar o seguinte:

  • Possibilite uma liderança clara e decisiva e a responsabilidade do programa de aceleração da mudança.

  • Forneça garantia de qualidade e um caminho para escalar problemas e riscos.

  • Especifique uma estrutura de direitos de decisão para o programa.

  • Alinhe a estrutura do fluxo de trabalho ao projeto, programa e estrutura de governança de toda a organização existentes.

  • Estabeleça uma cadência de reuniões e cerimônias de scrum que mapeie o ritmo e os mecanismos de emissão de relatórios do resto do programa.

Práticas recomendadas

Um programa que estabelece uma estrutura e governança claras tem uma probabilidade maior de sucesso em comparação com um que não o faz. Isso ocorre porque as decisões e a propriedade sobre os direitos de tomada de decisão geralmente podem ser um fator importante para atrasar programas de nuvem. A governança estabelece autoridades de tomada de decisão e pode fornecer orientação sobre decisões bidirecionais (que podem ser tomadas rapidamente com baixo risco e podem ser facilmente revertidas) e decisões unidirecionais (que exigem mais reflexão e contemplação, porque não podem ser facilmente revertidas).

Para uma governança eficaz do programa, siga as melhores práticas descritas nesta seção.

Estabeleça a estrutura da equipe de aceleração da mudança organiz

Estabeleça uma estrutura de alto nível que descreva relacionamentos de subordinação e responsabilidades de alto nível, conforme mostrado no exemplo a seguir.

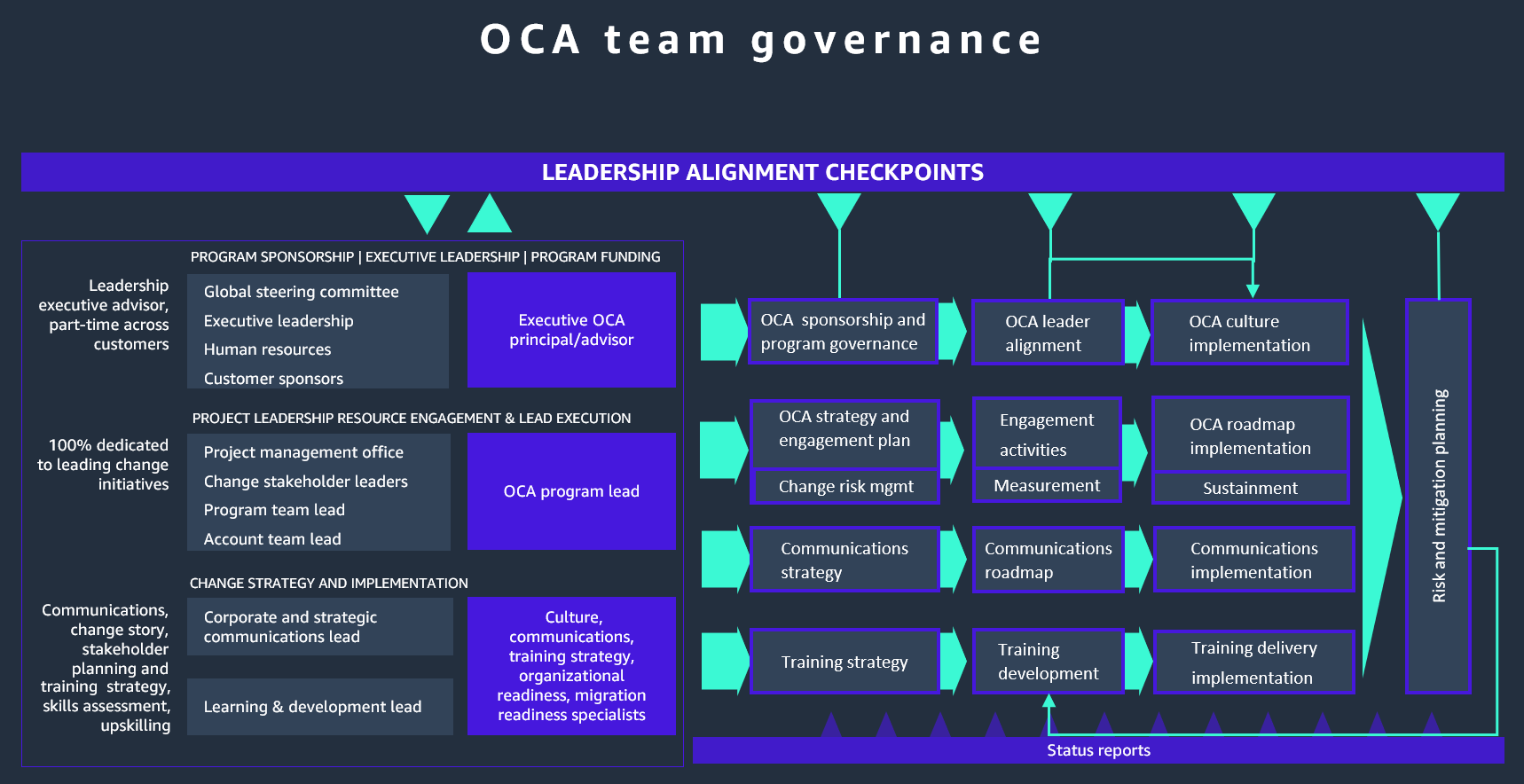

Exemplo de pontos de verificação de estrutura de equipe e alinhamento de liderança da OCA.

Defina funções para a equipe da OCA

Defina as funções da equipe de aceleração da mudança organizacional. Forneça as responsabilidades de alto nível para cada função, conforme mostrado no exemplo a seguir.

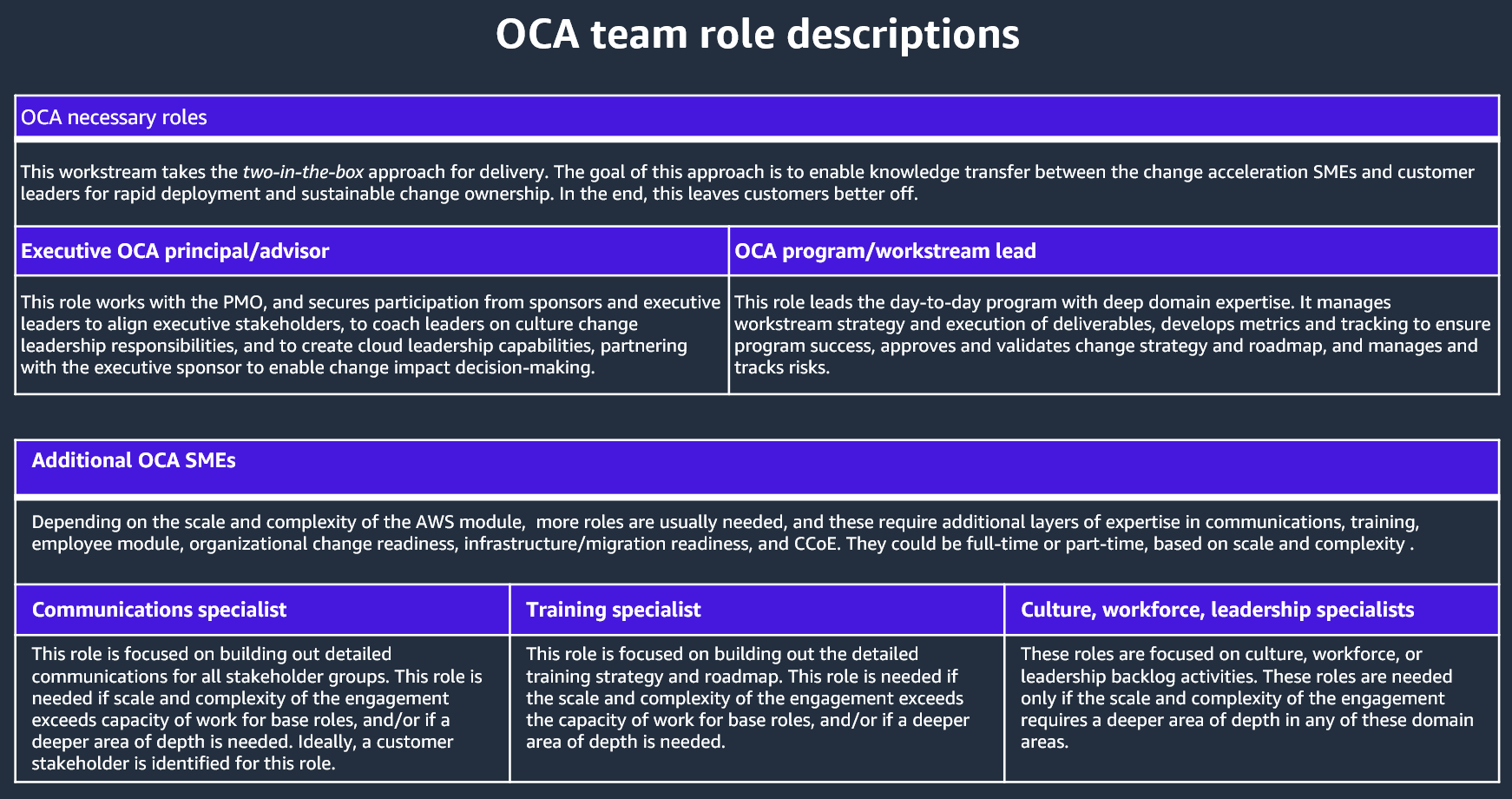

Exemplos de descrições de funções do OCA.

Essas funções e responsabilidades podem incluir o seguinte.

Funções necessárias do OCA:

  • OCA executivo principal/advisor: trabalha com o PMO e garante a participação de patrocinadores e líderes executivos para alinhar as partes interessadas executivas, orientar líderes sobre responsabilidades de liderança de mudança cultural e criar capacidades de liderança na nuvem, em parceria com o patrocinador executivo para permitir a tomada de decisões sobre o impacto da mudança.

  • Líder da OCA: program/workstream lidera o programa diário com profunda experiência no domínio. Gerencia a estratégia do fluxo de trabalho e a execução dos resultados, desenvolve métricas e rastreamento para garantir o sucesso do programa, aprova e valida a estratégia e o roteiro de mudança e gerencia e rastreia os riscos.

PMEs OCA adicionais:

  • Especialista em comunicação: cria comunicações detalhadas para todos os grupos de partes interessadas. Essa função é necessária se a escala e a complexidade do trabalho excederem a capacidade de trabalho para funções básicas ou se for necessária uma área mais profunda de profundidade. Idealmente, uma parte interessada do cliente é identificada para essa função.

  • Especialista em treinamento: desenvolve a estratégia e o roteiro de treinamento detalhados. Essa função é necessária se a escala e a complexidade do trabalho excederem a capacidade de trabalho para funções básicas ou se for necessária uma área mais profunda de profundidade.

  • Especialistas em cultura, força de trabalho e liderança: essas funções se concentram em atividades de cultura, força de trabalho ou acúmulo de liderança. Eles são necessários somente se a escala e a complexidade do contrato exigirem uma área de profundidade mais profunda em qualquer uma dessas áreas de domínio.

Defina as funções da OCA em sua organização

Defina as responsabilidades de alto nível das funções relevantes da OCA em sua organização, como no exemplo a seguir.

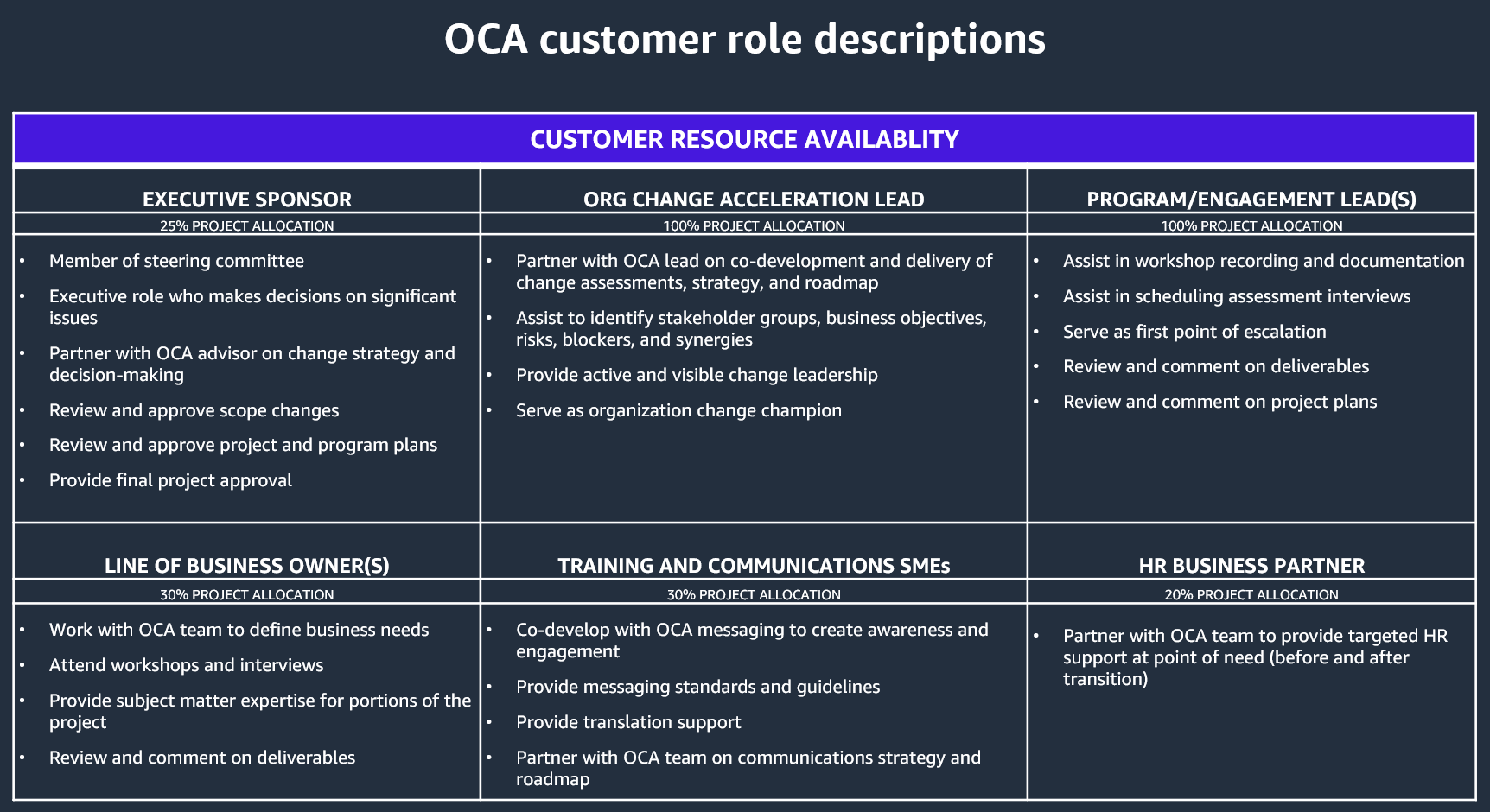

Exemplos de descrições de cargos e recursos de clientes para um projeto da OCA.

Essas funções e compromissos de tempo podem incluir o seguinte.

Patrocinador executivo (25%)

  • Membro do comitê diretor

  • Função executiva que toma decisões sobre questões importantes

  • Faça parceria com o consultor da OCA sobre estratégia de mudança e tomada de decisão

  • Analisar e aprovar mudanças no escopo

  • Analisar e aprovar planos de projetos e programas

  • Forneça a aprovação final do projeto

Líder de aceleração da mudança organizacional (100%)

  • Faça parceria com o líder da OCA no desenvolvimento conjunto e entrega de avaliações de mudanças, estratégia e roteiro

  • Auxiliar na identificação de grupos de partes interessadas, objetivos de negócios, riscos, bloqueadores e sinergias

  • Forneça liderança de mudança ativa e visível

  • Sirva como defensor da mudança organizacional

Program/engagement liderança (s) (100%)

  • Auxiliar na gravação e documentação do workshop

  • Auxiliar no agendamento de entrevistas de avaliação

  • Sirva como primeiro ponto de escalação

  • Analise e comente os resultados

  • Revise e comente os planos do projeto

Proprietário (s) da linha de negócios (50%)

  • Trabalhe com a equipe da OCA para definir as necessidades de negócios

  • Participe de workshops e entrevistas

  • Forneça experiência no assunto para partes do projeto

  • Analise e comente os resultados

PMEs de treinamento e comunicação (30%)

  • Co-develop com mensagens da OCA para criar conscientização e engajamento

  • Forneça padrões e diretrizes de mensagens

  • Forneça suporte de tradução

  • Faça parceria com a equipe da OCA na estratégia e no roteiro de comunicação

Parceiro de negócios de RH (20%)

  • Faça parceria com a equipe da OCA para fornecer suporte de RH direcionado no ponto de necessidade (antes e depois da transição)

Defina a estratégia de identificação e mitigação de riscos

Desenvolva uma estratégia para a identificação contínua de pessoas e riscos de mudança que tenham o potencial de impedir a estratégia de nuvem e a realização de valor. Essa estratégia deve ter a capacidade de fornecer informações abrangentes de riscos potenciais, bem como mecanismos ágeis para análise, planejamento, mitigação e rastreamento de riscos. O diagrama a seguir fornece um exemplo.

O objetivo da estratégia e do plano de mitigação de riscos é garantir um processo contínuo para gerenciar status, problemas e escalonamentos e resolver conflitos em tempo hábil.

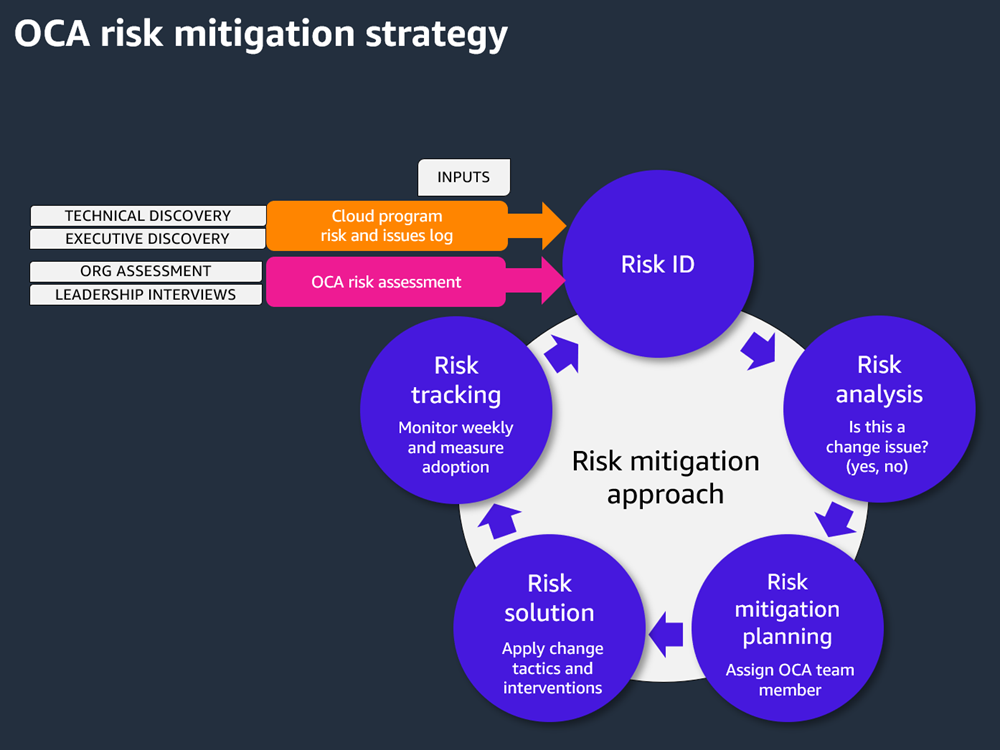

Avaliações de risco de mudança e soluções de mudança direcionadas para um projeto OCA.

As avaliações de risco de mudança orientam as atividades de mudança e o plano detalhado de mudança para ajudar a garantir que as soluções de mudança sejam direcionadas onde são necessárias e onde causarão o maior impacto. As soluções de mudança direcionadas permitem que a OCA influencie o público certo, nos momentos certos, da maneira certa.

Desenvolva um RACI para OCA

Por fim, defina as responsabilidades e responsabilidades específicas dos principais recursos de aceleração da mudança organizacional, tanto para o cliente quanto para. AWS Aqui está um exemplo de matriz responsável, responsável, consultada e informada (RACI).

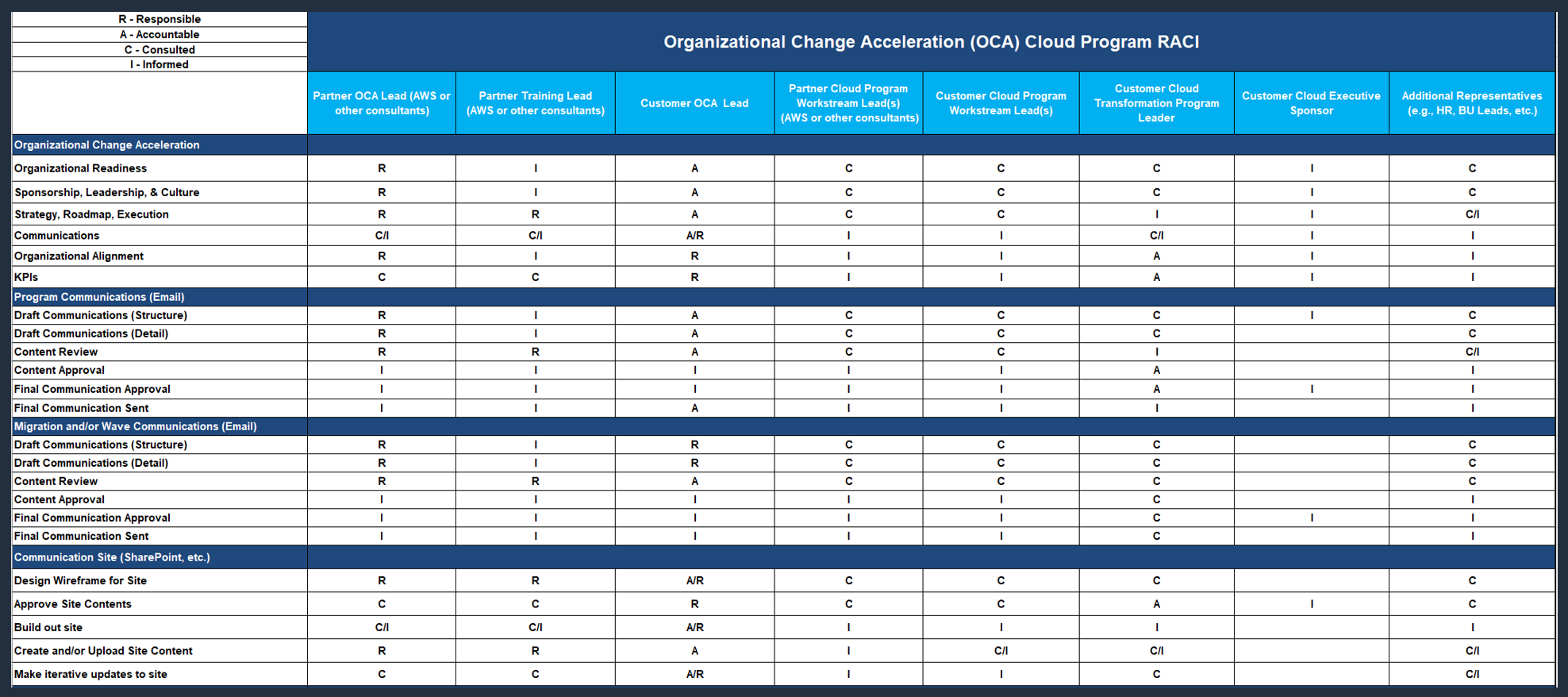

Exemplo de matriz RACI para um projeto OCA.

Perguntas frequentes

P: Quem deve estar envolvido na governança do programa?

A. Patrocinadores executivos, líder de projeto ou programa, líder de mudança, prestadores de serviços internos (por exemplo training/learning, comunicações e recursos humanos, se tiverem um papel no apoio à iniciativa de mudança).

P: Quais são os insumos para essa atividade?

A. Uma carta do projeto, um caso de negócios, informações do comitê diretor, da equipe de liderança da nuvem e quaisquer resultados da avaliação da nuvem (por exemplo, avaliações de prontidão para migração ou maturidade da nuvem).

P. Quais são os resultados dessa atividade?

A. Um modelo de relatório de status, processos de geração de relatórios, organogramas da equipe do projeto, matriz de decisão e RACI.

P. Quando a atividade deve ser conduzida?

R. A estrutura de governança da OCA deve ser estabelecida no início da iniciativa e permanecer em vigor até a conclusão do projeto. À medida que a equipe se expande ou se contrai, novas funções devem ser definidas e aprovadas pela liderança do programa. Quando ocorrem mudanças na equipe, os organogramas devem ser atualizados e essas mudanças devem ser comunicadas em todo o programa.

Etapas adicionais

  1. Analise a estrutura e os processos de governança da nuvem, como o Cloud Center of Excellence (CCoE), o escritório de gerenciamento de programas ou o escritório de gerenciamento de transformação.

  2. Determine a integração do OCA às estruturas e processos de governança da nuvem.

  3. Desenvolva a estratégia, o processo e as ferramentas da OCA para gerenciamento de riscos.

  4. Integre o processo de gerenciamento de riscos da OCA com o processo de gerenciamento de riscos em nível de programa.

  5. Desenvolva processos de relatórios de status.
