3.5 Estratégia e plano de mitigação de riscos

Visão geral do

People-related problemas podem se tornar riscos ou bloqueadores que impedem o início ou o escalonamento da jornada para a nuvem. Uma estratégia e um plano de mitigação de riscos oferecem uma abordagem estruturada para fornecer visibilidade sobre esses problemas, eliminar obstáculos e acelerar a mudança. Problemas comuns relacionados a pessoas incluem:

  • Desalinhamento entre líderes em relação aos objetivos da nuvem

  • Diferenças de priorização relacionadas a cronogramas e alocação de recursos

  • Falhas na comunicação entre funções isoladas ou camadas de gerenciamento

  • Escassez de habilidades na nuvem em toda a força de trabalho

A mitigação desses riscos economiza esforço, tempo e dinheiro das empresas e reduz o atrito organizacional. Esses riscos podem afetar os funcionários se não forem gerenciados adequadamente.

Uma estratégia eficaz de mitigação de riscos oferece benefícios significativos:

  • Acelera a adoção da nuvem ao abordar proativamente possíveis obstáculos

  • Melhora os cronogramas do projeto e a aderência ao orçamento

  • Melhora o alinhamento e a comunicação das partes interessadas

  • Reduz o estresse e a rotatividade dos funcionários relacionados aos desafios de transformação

  • Aumenta a taxa geral de sucesso das iniciativas de nuvem

  • Fornece uma abordagem estruturada para melhoria contínua

Práticas recomendadas

  • Analise a estratégia e o plano de nuvem para obter os resultados e os cronogramas desejados.

  • Alinhe-se com o gerente de projeto sobre questões gerais e o processo de mitigação de riscos.

  • Desenvolva um processo contínuo de identificação de riscos.

  • Estabeleça dimensões para a categorização de riscos, como visão e clareza, cultura, comprometimento, comunicações, retenção e engajamento, além de habilidades e capacidades.

  • Avalie a gravidade do risco e a probabilidade de ocorrência.

  • Desenvolva uma ferramenta de rastreamento e avaliação de riscos (consulte a tabela de exemplo mais adiante nesta seção).

  • Documente questões relacionadas a pessoas que possam representar um risco para a conclusão oportuna dos resultados da transformação de pessoas.

  • Examine o programa para ver como os riscos técnicos, orçamentários e temporais afetarão as pessoas e criarão riscos relacionados às pessoas.

  • Lide com riscos sensíveis ou confidenciais de forma adequada e comunique-os apenas a um pequeno círculo de pessoas que precisam saber.

  • Acompanhe a mitigação e o encerramento de riscos relacionados a pessoas ao longo do programa de nuvem para avaliar seu impacto na obtenção dos resultados de nuvem desejados. Por exemplo, uma declaração de impacto pode ser: “15 riscos de alta gravidade foram identificados e mitigados; se esses riscos não tivessem sido mitigados, a jornada para a nuvem teria sido adiada em aproximadamente 6 meses”.

A ilustração a seguir mostra as entradas e saídas de uma estratégia de mitigação de riscos.

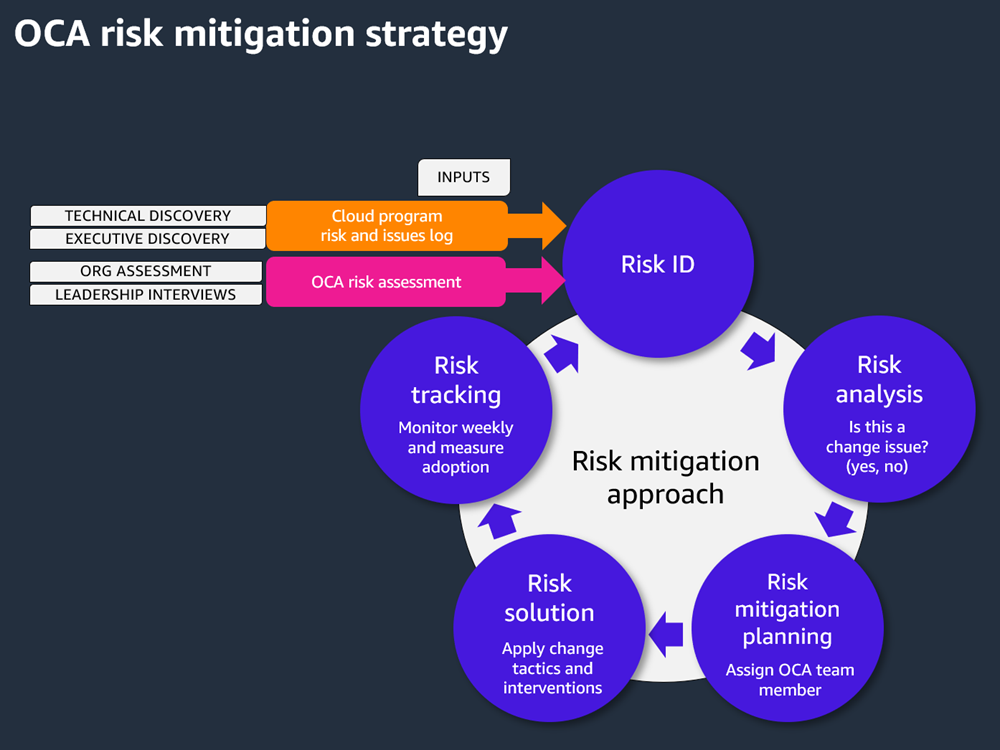

Entradas e saídas da estratégia de mitigação de risco da OCA.

A tabela a seguir fornece um exemplo de uma ferramenta de rastreamento de riscos.

Categoria de risco

Gravidade

Probabilidade

Descrição do risco

Ações de mitigação

Proprietário

Status

Data de vencimento

Fornecimento de recursos

Médio

Alto

O Security SME está tirando uma licença que se sobrepõe à nossa fase de testes e transição.

Integre e treine PME de segurança de backup em testes específicos e planejamento de transição.

Marta Rivera

In progress (Em andamento)

31 de março de 2025

Perguntas frequentes

P: Por que a estratégia de mitigação de riscos é valiosa?

R. A estratégia e o plano de mitigação de riscos oferecem uma maneira estruturada de obter visibilidade dos problemas relacionados às pessoas que podem paralisar, inviabilizar ou atrasar a transformação da nuvem. Esse processo ajuda a garantir que os resultados estejam dentro do prazo, do orçamento e produzidos com alta qualidade, ao mesmo tempo em que oferece uma abordagem integrada para identificar, avaliar e lidar com os riscos com a equipe de transformação da nuvem.

P. Quando você deve usá-lo?

A. Use uma estratégia e um plano de mitigação de riscos no início do programa para criar o formato e estabelecer as dimensões do risco. Revise a estratégia e o plano regularmente e atualize-os conforme necessário.

P. Quais tipos de problemas são classificados como relacionados a pessoas e se enquadram no escopo dessa atividade?

R. People-related Problemas são quaisquer problemas não técnicos que possam atrapalhar a jornada para a nuvem, como desalinhamento de liderança, diferenças de priorização, falhas na comunicação e escassez de habilidades na nuvem.

P. Quem deve estar envolvido nessa atividade?

R. Os participantes devem incluir o patrocinador executivo, o líder da nuvem, o líder da OCA, o líder de RH, a equipe de comunicação interna, os líderes do fluxo de trabalho, o escritório de gerenciamento de projetos (PMO) e os gerentes de engajamento.

P: Quais são as contribuições para essa estratégia e plano?

R. As entradas incluem avaliação da cultura, avaliação da prontidão da organização, workshop de revisão da avaliação da liderança, avaliação da prontidão do usuário, Avaliação da Preparação para Migração (MRA) e Planejamento da Preparação para Migração (MRP), registro de riscos do programa e relatórios de status.

P. Quais são os resultados dessa atividade?

R. Essa atividade produz o processo de identificação e gerenciamento de riscos e as ferramentas de rastreamento que serão integradas aos processos gerais de risco do programa.

P. Por que o tempo deveria ser gasto nessa atividade?

R. A estratégia e o plano de mitigação de riscos garantem um processo contínuo e integrado para gerenciar status, problemas e escalonamentos e resolver conflitos antes que eles bloqueiem ou atrasem sua jornada para a nuvem.

Etapas adicionais

Para desenvolver uma estratégia e um plano de mitigação de riscos, siga estas etapas:

  1. Colete possíveis riscos pessoais de várias fontes, como entrevistas de alinhamento de liderança, avaliações de prontidão organizacional, leads de fluxo de trabalho e relatórios de status.

  2. Avalie e priorize os riscos.

  3. Atribua riscos aos proprietários para mitigação e eliminação.

  4. Determine as prioridades de ação e avalie os riscos de não agir sobre os problemas identificados.

  5. Desenvolva um processo de escalonamento de risco.

  6. Garanta que o processo de gerenciamento de riscos relacionados às pessoas esteja integrado aos processos do cliente e do programa.

  7. Elabore a estratégia e o plano de mitigação de riscos.

  8. Analise e valide a estratégia com a equipe de liderança da nuvem.

  9. Obtenha a aprovação dos clientes e da liderança sobre a estratégia e o plano de mitigação de riscos.

  10. Conduza reuniões periódicas de revisão do gerenciamento de riscos.

  11. Acompanhe o status do risco continuamente.

Ao se concentrar nesses elementos e nas melhores práticas, você pode desenvolver uma estratégia abrangente de mitigação de riscos para sua organização que ofereça suporte à transformação da nuvem, aborde possíveis obstáculos e garanta uma transição mais suave para o ambiente de nuvem.
